120 Questões de concurso encontradas
Página 9 de 24
Questões por página:
Questões por página:
Concurso:
ANATEL
Disciplina:
Engenharia Civil
Acerca da elaboração de orçamentos para a contratação de obras e serviços de engenharia, julgue o item a seguir.
A taxa de bonificação e despesas indiretas corresponde à soma do total de despesas indiretas e do lucro esperado dividido pelo custo total da obra.
A taxa de bonificação e despesas indiretas corresponde à soma do total de despesas indiretas e do lucro esperado dividido pelo custo total da obra.
Concurso:
ANATEL
Disciplina:
Engenharia Civil
Acerca da elaboração de orçamentos para a contratação de obras e serviços de engenharia, julgue o item a seguir.
Os encargos que incidem sobre a mão de obra contratada para serviços de engenharia, também chamados de encargos sociais ou encargos de leis trabalhistas, diferem conforme o operário seja mensalista — o que atua diretamente na execução do serviço — ou horista — o que participa de atividades indiretas.
Os encargos que incidem sobre a mão de obra contratada para serviços de engenharia, também chamados de encargos sociais ou encargos de leis trabalhistas, diferem conforme o operário seja mensalista — o que atua diretamente na execução do serviço — ou horista — o que participa de atividades indiretas.
Concurso:
ANATEL
Disciplina:
Engenharia Civil

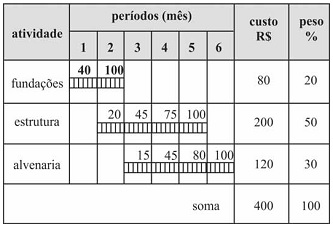

Se, no nível mais agregado da estrutura analítica do projeto, forem medidos, até o final do quarto mês, 120% das fundações, 60% da estrutura e 25% da alvenaria, conclui-se que há atraso de mais de vinte dias no cronograma de execução da obra.
Concurso:
ANATEL
Disciplina:
Engenharia Civil

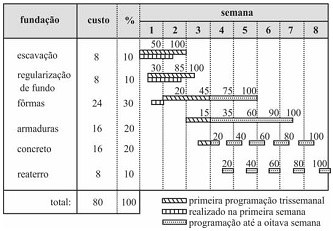

Com base nos dados da tabela acima, que representa o cronograma de execução das fundações de uma edificação, julgue o seguinte item.
Tendo sido verificada, após a primeira semana de trabalho, a realização de 70% da escavação, 40% da regularização de fundo e 5% das fôrmas inicialmente programadas, observa-se que, na primeira semana, o trabalho efetivamente realizado superou em 4,5% o programado.
Tendo sido verificada, após a primeira semana de trabalho, a realização de 70% da escavação, 40% da regularização de fundo e 5% das fôrmas inicialmente programadas, observa-se que, na primeira semana, o trabalho efetivamente realizado superou em 4,5% o programado.
Concurso:
ANATEL
Disciplina:
Engenharia Civil
Acerca dos procedimentos gerenciais para o acompanhamento de uma obra, julgue o item subsequente.
Consoante o método do valor agregado, o desvio de agenda é o valor, medido sobre o eixo do tempo, do atraso ou adiantamento do projeto a determinada data, ou seja, corresponde à diferença entre o custo orçado do serviço realizado — igual ao somatório do produto do custo unitário estimado de cada serviço pela quantidade real executada — e o custo orçado do serviço estimado — igual ao somatório do produto do custo unitário estimado de cada serviço pela respectiva quantidade estimada.
Consoante o método do valor agregado, o desvio de agenda é o valor, medido sobre o eixo do tempo, do atraso ou adiantamento do projeto a determinada data, ou seja, corresponde à diferença entre o custo orçado do serviço realizado — igual ao somatório do produto do custo unitário estimado de cada serviço pela quantidade real executada — e o custo orçado do serviço estimado — igual ao somatório do produto do custo unitário estimado de cada serviço pela respectiva quantidade estimada.
