limpar filtros
Questões por página:
Uma das modalidades de contratação para uma obra é por preço fixo, ou seja, o contratado executará a obra, conforme projeto e especificações técnicas, dentro de um prazo determinado e por um preço pré-estabelecido. Este regime também é conhecido como:

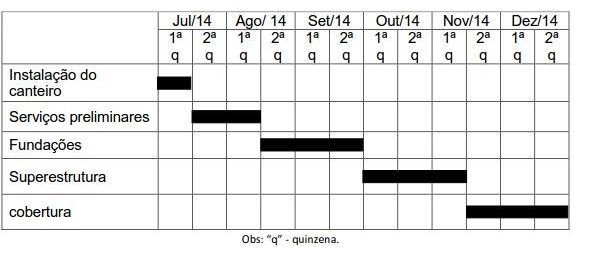

Observe o cronograma inicial de realização de algumas das atividades de uma obra:


Posteriormente, foram verificadas as seguintes ocorrências:

- o início da instalação do canteiro deverá ser postergado em 15 dias;
- o serviço de fundação deverá durar 1 mês a mais do que o previsto acima;
- o serviço de superestrutura deverá durar 15 dias a mais do que o previsto acima;

O cronograma acima deverá ser ajustado, respeitadas ainda as seguintes condições:

- os serviços preliminares só poderão ser realizados após o término da instalação do canteiro;
- a fundação só pode ser iniciada 15 dias após terem iniciados os serviços preliminares;
- a superestrutura só pode ser iniciada quando o serviço de fundações estiver concluído;
- a cobertura só pode ser iniciada quando o serviço de superestrutura estiver concluído;

Sabendo-se que se deseja entregar a obra o mais rápido possível, o novo prazo previsto para a conclusão dessas atividades será:

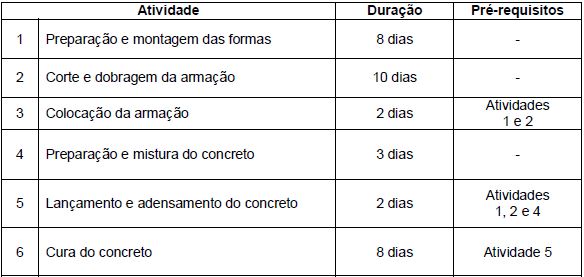

A tabela abaixo mostra uma lista de atividades a serem realizadas para a construção de uma laje. Para cada atividade, indica-se a sua duração e a lista de pré-requisitos, ou seja, atividades que necessitam já terem sido concluídas antes que ela seja iniciada. Sempre que possível, algumas atividades serão realizadas simultaneamente.



O tempo total que deve ser previsto no cronograma da obra para a execução dessa laje, desde o início das atividades até a cura total do concreto, é de:

Um trator possui capacidade de corte da lâmina igual a 3,0m3 , tempo de ciclo igual a 2 minutos e eficiência de 80%. Sabendo que esse trator pode operar 10 horas por dia e irá realizar uma operação na qual irá mover 1440m3 de terra solta, o tempo necessário para a completa realização da operação vale:
Deve-se transportar até um bota-fora 1500 m3 de material argiloso, resultante de escavações em uma obra. O peso específico do material é de 1,8 tf/m3 e a capacidade de carga de cada caminhão é de 10,8t. Sabendo-se que o custo total de cada viagem, já incluindo carga, distância de transporte e descarga, é de R$10,00, o orçamento total para esse tipo de serviço será de:
