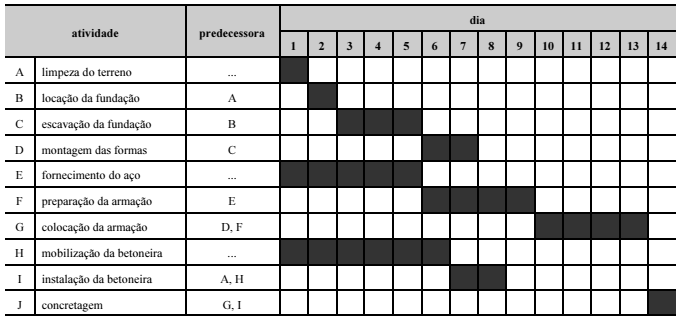

A tabela a seguir apresenta um cronograma de Gantt referente às atividades a serem executadas em determinada obra no prazo total inicial de 14 dias.


O método do caminho crítico (CPM) foi aplicado às atividades do cronograma apontado na tabela. Como resultado, o caminho crítico obtido foi dado pela sequência das atividades E – F – G – J.


De acordo com essas informações, o prazo total da obra será reduzido a

Questão Anulada

Na licitação de uma obra pública regida pela Lei n.º 8.666/1993, o valor do orçamento de referência era de R$ 2 milhões e foi adotada a modalidade tomada de preços. A licitante vencedora apresentou proposta no valor de R$ 1,4 milhão. Nenhum fato gerou dúvidas quanto a possíveis irregularidades.



A respeito do processo de licitação apresentado, assinale a opção correta.

O dono de uma construtora, engenheiro civil, apresentou, na fase de habilitação da licitação de uma obra pública, acervo técnico próprio para comprovar capacidade técnica profissional. Entretanto, durante a obra, apesar de ter emitido uma ART de execução, o dono não comparecia ao canteiro. Questionado pela fiscalização, ele alegou que havia, na obra, um preposto com formação profissional igual à dele, o que justificaria a sua ausência. Alegava também estar consciente da responsabilidade por qualquer questão técnica relacionada à obra e que tomava as decisões a distância.


Com referência a essa situação hipotética, é correto afirmar que o dono da empresa

Na construção de uma rodovia que possuía licença de instalação, a construtora descartou material de escavação em local de bota-fora não licenciado ambientalmente, localizado fora da faixa de domínio. Fiscalizada pelo órgão ambiental competente, a construtora justificou-se alegando que o solo da escavação era inerte, com as mesmas características do solo do local de descarte, o que não causaria danos ao meio ambiente.


Nessa situação, a exigência de licenciamento ambiental do bota-fora é

Uma obra, orçada em R$ 10 milhões e com prazo de execução para 12 meses, encontra-se no final do seu sexto mês de execução. Nesse momento, constatou-se que foram executados R$ 4 milhões em serviços acumulados desde o início.


De acordo com a análise de valor agregado, no sexto mês de obra,
